4月20日,制安公司电站检修运维公司负责实施的张河湾抽水蓄能电站3号机组C级检修工程圆满落幕,较原定工期计划提前3天完成。

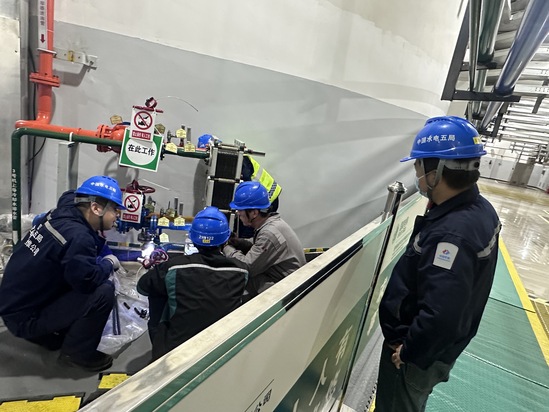

本次检修任务涵盖机械、电气专业等194项标准项目及15项非标项目,尤其在冷却水过滤器腐蚀、油系统密封件老化、高压油软管更换改造中面临多重技术考验。为解决以上技术难题,项目部通过工艺创新实现系统性突破:采用“化学渗透+高压水射流”复合清洗技术,先以化学药剂软化顽固污垢,再用高压水流全方位清除管壁附着物,大大提高了清洗效率和效果;针对油系统密封老化问题,选用新型密封材料,使用仪器精确测量密封槽尺寸,确保新密封件与密封槽完美匹配;面对复杂旧管路系统改造,创新应用??榛ぶ萍际酰す懿鸾馕曜级卧诔导渫瓿珊附?、防腐等工序后,在进行现场精准拼接,整体效率提升40%。
此次3号机组C级检修的圆满完成,为后续机组检修奠定了坚实基础。接下来,检运公司张河湾项目部将全力以赴投入到1号、2号、4号机组检修攻坚战中,以“能修必修 修必修好”的工作精神,备战夏季用电高峰,为即将到来的“迎峰度夏”电力保供筑牢设备根基。
